Projekt „Drásov“

Informace o projektu „Drásov – ropné znečištění, odborný dozor (supervize) a aktualizovaná analýza rizik“, na sanaci ekologické zátěže na lokalitě v k. ú. Drásov

Projekt „Drásov – ropné znečištění, odborný dozor (supervize) a aktualizovaná analýza rizik“ řeší odtěžbu kontaminovaných zemin a rekultivaci pozemku, tak aby nehrozilo další poškozování životního prostředí a půdních vrstev. Po rekultivaci pozemku bude možné bezpečně využívat toto území včetně sportovního využití cyklostezky. Hlavním cílem sanačního zásahu je provést sanaci znečištěných zemin, které byly odhaleny při výstavbě cyklostezky Čebín – Drásov. Na povrch terénu, zde vystupovaly ropné látky, které jsou nebezpečné pro lidské zdraví a enviromentální kvalitu okolního prostředí.

Na projekt „Drásov – ropné znečištění, odborný dozor (supervize) a aktualizovaná analýza rizik“ bylo vydáno Rozhodnutí o poskytnutí dotace č. 22_015/0000893 a to na základě žádosti o podporu z Operačního programu Životní prostředí 2021–2027 v rámci výzvy 05_22_015 Ministerstva životního prostředí.

Dne 19.06.2024 došlo k uzavření smlouvy o dílo mezi Jihomoravským krajem (objednatelem) a společností ENVI-AQUA, s.r.o. (zhotovitelem), kde předmětem smlouvy o dílo je provedení sanačních prací k odstranění staré ekologické zátěže na parc. č. 1190/1, k. ú. Drásov. Sanační zásah spočívá v odtěžbě ohniska kontaminované zeminy v nesaturované zóně na cílový parametr nápravných opatření C10-C40 3000 mg/kg suš.

Pracovní postup sanace:

2024

V průběhu roku 2024 byly prováděny kroky k získání všech příslušných povolení k provedení odtěžby kontaminované zeminy a její likvidace.

2025

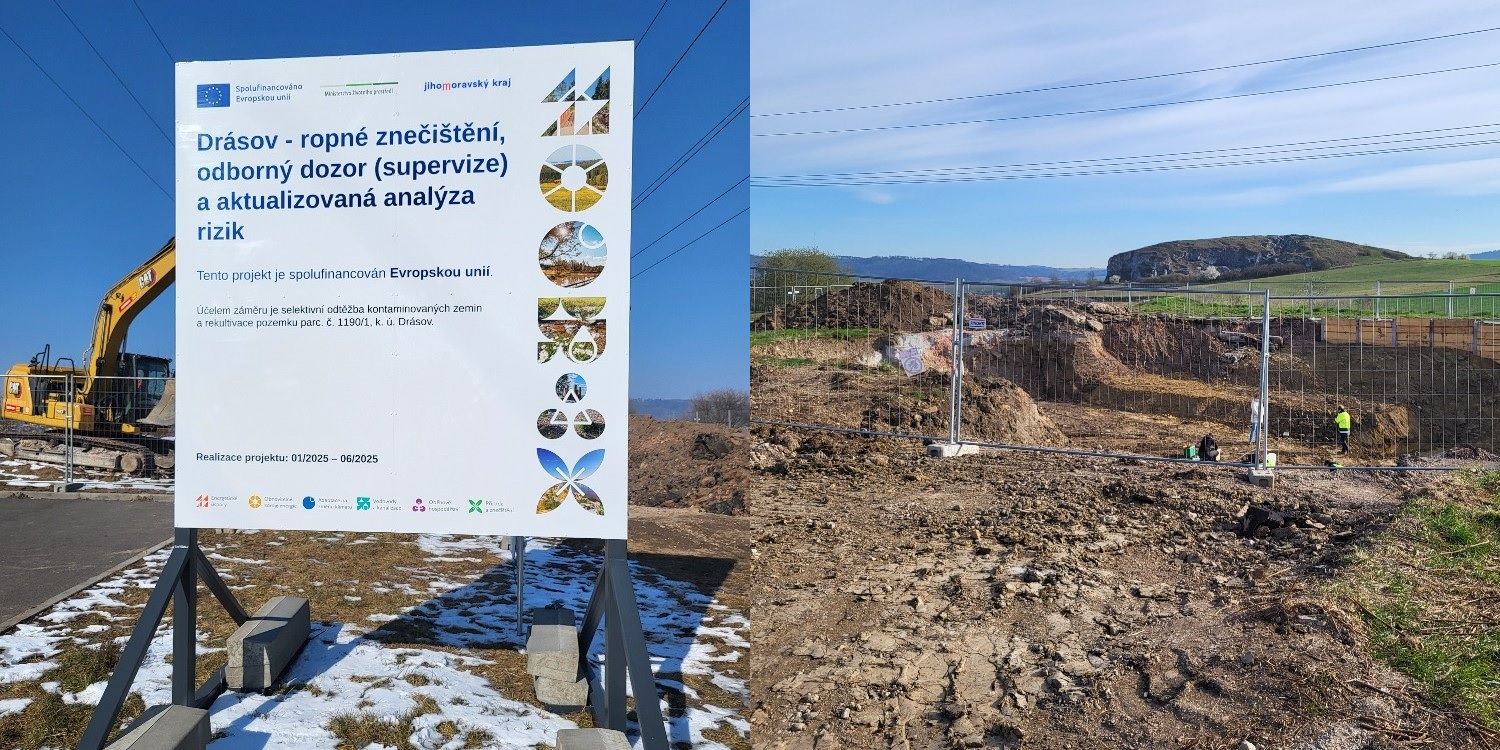

leden Dne 15.01.2025 došlo k předání a převzetí staveniště a byly zahájeny potřebné vytyčovací práce, práce na zařízení staveniště, instalace propagačního panelu k sanační jámě a další práce související s odtěžbou.
únor Započaly vlastní práce na sanační odtěžbě.  Z lokality byla odvezena vytěžená zemina do spalovny nebezpečných odpadů a zemina, která byla kontaminací zasažena méně, byla odvezena na biodegradační plochu.
březen Pokračovaly sanační práce a dle stupně kontaminace byla zemina odvážena do spalovny nebezpečných odpadů nebo na biodegradační plochu.
duben

Probíhala odtěžba v intencích předchozích měsíců s odvozem do spalovny nebezpečných odpadů nebo na biodegradační plochu.

Byl proveden kontrolní monitoring dna a stěn sanační jámy, který prokázal naplnění cílových limitů projektu.

květen Sanační práce směřují k závěru a k zasypání sanační jámy.

Ukončení projektu sanačních prací podle smlouvy o dílo bude v červnu 2025.

FOTODOKUMENTACE


Práce jsou prováděny na základě realizačního projektu schváleného Ministerstvem životního prostředí a za finanční podpory udělené na základě Rozhodnutí MŽP č.j. 22015/000893 o poskytnutí finančních prostředků ze SFŽP ČR ze dne 25.9.2023 na projekt "Drásov – ropné znečištění, odborný dozor (supervize) a aktualizovaná analýza rizik", reg. č. CZ.05.01.06/08/22_015/0000893.
